  血站检验科实验室属艾滋病初筛实验室,应参照二级生物安全实验室(以下简称bsl-2实验室)管理。为使筛查实验室在设计、施工方面满足国家《实验室生物安全通用要求》、《生物安全实验室建筑技术规范》和2006年卫生部下发《血站实验室质量管理规范》的有关生物安全实验室标准规范要求,目前许多实验室需在原实验室建筑基础上改建成bsl-2级生物安全实验室。华创本着结合实际、确保实验人员和实验室周围环境安全,兼顾实用、经济的原则,本站经过近1年努力,完成了检验科实验室改建。检验科bsl-2生物安全实验室改建工作进行介绍。

  1设计要点

  实验室应划分实验区和员工休息区。实验区由主核心工作间、更衣间和辅助用房组成。

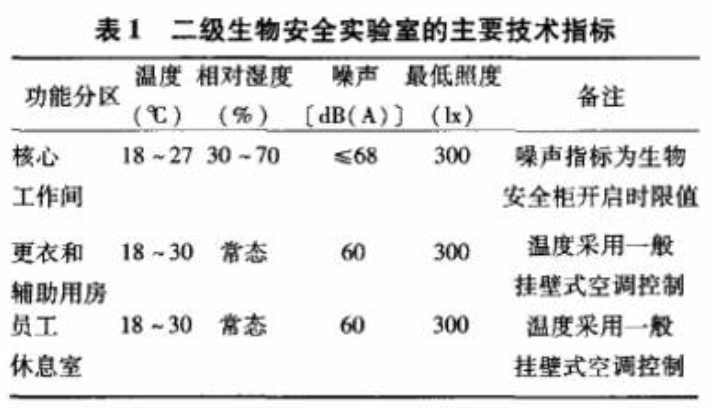

  1·1实验室技术指标主要技术指标见表1。


  【二级施工资质】实验室设计、建设、装修、改造、通风、净化、水电气、三废处理,实验室家具设计生产安装一站式。

  1·2建筑与装修要求

  1·2·1设置洗手装置在靠近实验室的出口处设洗手装置。

  1·2·2实验室装修要求实验室的墙壁、天花板和地面采用易清洁、不渗水、耐化学品及消毒灭菌剂腐蚀的材料。地面平整、防滑。踢脚板应与墙面齐平,并与地面为一整体;地面与墙的交角应为r≥30mm的圆角;生物安全实验室墙面、顶棚的材料应易于清洗消毒、耐擦洗不起尘、不开裂、光滑防水、耐消毒剂的侵蚀;应有防昆虫、防鼠和防动物外逃的措施;实验室的门应有可视窗,并采用能自动关闭的密闭门。门锁及门的开启方向不妨碍室内人员逃生,实验室主入口的门关闭并设有进入控制措施。

  1·3空调净化系统及通风本实验室标本处理间采用ⅱ级a2型生物安全柜。实验室的核心工作间采用吸顶式空调,进行室内温度的调节,设有新风系统完成室内新风的输送。在实验室整体区域内,为防止有害因子无序或逆向扩散,污染相对清洁的区域和外部环境,气流方向应由清洁区流向污染区,形成定向的气流组织,如:清洁区→缓冲间→核心工作间→排出至室外。实验室核心工作间要求适当的洁净度,洁净度为9级,为常压状态。

  1·4给水排水实验室系统的给水管路应涂上区别于一般水管的黄色等醒目的颜色,并在给水管路上挂“禁止入口”标志牌。实验室的更衣区靠近出入口设洗手池,实验室的洗手池龙头应用脚踏式或感应式;实验室应设冲眼或紧急冲洗给水装置;室内给水管材应采用不锈钢管、铜管或无毒塑料管,以保证供水质量的稳定性和降低维护成本。

  1·5电气和自控实验室设置不间断电源,该电源应能保证实验室主要设备至少30 m in的电力供应。实验室内的电源宜设置漏电检测报警装置;电源插座应采用防水型插座,并根据需要考虑预留。实验室内应设置应急照明,实验室的入口应有实验室工作状态的文字或灯光讯号显示。实验室内与实验室外应有内部电话和对讲机、局域网、传真机装置。在紧急状态时所有门必须处于可打开状态。实验室内外应安装监控摄像装置。

  1·6消防和安全

  1·6·1实验室消防系统设计要求根据实验室建筑防火的特殊要求,按照当地相关规范考虑实验室区域的设置。按照实验室建筑防火规范采用符合防火等级的材料,并设置防火阀、自动喷淋系统、防火信号系统、风管烟气检测系统、室内消火栓和消防泵等消防设施。实验室所用家具及设备要求,包括卫生器具、工作台面、化学烟罩、生物安全柜及实验设备需符合消防系统设计要求。

  1·6·2实验室应设多处紧急疏散发光标志实验室的入口,必须明确标示出操作所接触病原体的名称、危险程度及预防措施、责任者姓名。同时应标示出国际通用生物学危险符号(生物危险按应符合比例要求绘制)。

  1·7员工休息区员工休息区由主任办公室、员工休息室、培训小教室或会议室、员工盥洗室组成。

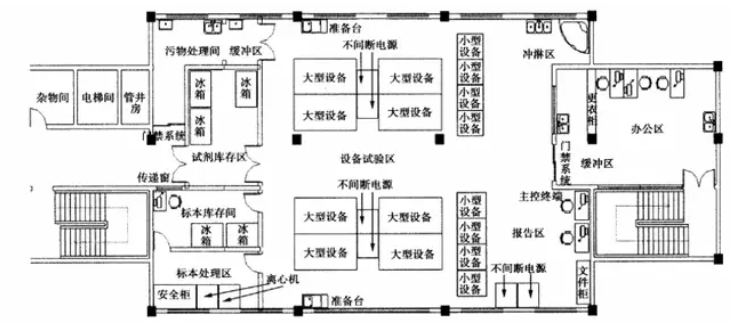

  1·8实验室平面布置图见图1。


  图1实验室平面布置图

  2项目实施过程的具体要求与步骤

  2·1设实验室改造专项机构首先成立实验室改造领导小组,设立实验室改造技术评估小组和实验室建设工程验收小组,明确职责,保证实验室改造按时、保质完成。

  2·2评估小组组织编写《血站检验科bsl-2生物安全实验室改建设计要求》按照其要求交由有资质的工程建筑设计院进行实验室改建设计,并注意与设计师进行现场查看和有效沟通,不断完善设计方案。

  2·3专家论证由单位组织省内外相关技术和建筑工程专家对实验室改建现场和方案进行论证,重点对项目设计的合理性、可操作性和科学性进行充分论证。设计工程师按专家反馈意见对设计方案进一步修正和确认。

  2·4工程招投标单位按设计方案交有资质的工程建设顾问公司对工程预算控制进行审核,确认工程量清单和工程预算控制价格。按相关要求报送政府采购办公室进行招投标,确认施工单位并按相关要求与其签订项目施工合同(合同中要写明达到二级生物安全实验室的主要技术指标)。

  2·5工程全过程监督聘请有资质的监理公司负责对业主工程质量全过程监督,保证工程质量安全、进度及预算。

  2·6工程验收工程完成后及时按相关要求和合同对项目逐一进行评估验收,保证工程质量符合预期要求,不符合预期要求要限期完成整改直到达标为止。

  实验室改造是一个系统和专业工程,设计方案质量是保证改造质量安全整个项目实施成功的关键;对施工过程进行有效监督,才能确保工程质量;使用单位对实验室要定期维护并具有良好的内部管理,才能保证实验室运行安全,从而保证血液检测工作条件要求和工作人员的防护安全。

  广州华创系统工程有限公司是一家致力于现代实验室装备咨询、设计、生产销售、工程施工服务的一站式专业化公司。服务与产品涵盖实验室装饰装修系统、实验室洁净系统、实验室通风系统、实验室供气系统、实验室水电通讯系统、实验室台柜家具等领域;公司拥有专业的设计团队、独立的专业化施工团队,基于客户不同行业,不同规划等特殊要求提供配套整体解决方案。

  更多关于实验室改造知识,欢迎咨询华创。服务热线:18379153081。

郑重声明:以上内容来源自广州华创工程技术有限公司,转载请注明出处!
链接地址:/html/hyxw/245.html
TAG标签:
0.324051
